发布人:吕思思发表时间:2017-06-13点击:


夏季是全年中的用电高峰期,供电设备和供电线路都会承受大负荷供电。夏季气温高、雨水多,供电设备和线路的薄弱点也最容易发生电力安全事故。因此,每年夏季都是对水电与节能管理中心的检修水平和安全供电能力的一次重大考验。



根据巡检计划安排,水电与节能管理中心水电运行巡查部将在迎峰前对全校所有配电室内的供电设备、线路进行一次全面检修,排查供电安全隐患,做到及时发现、及时整改,确保供电设施安全可靠。

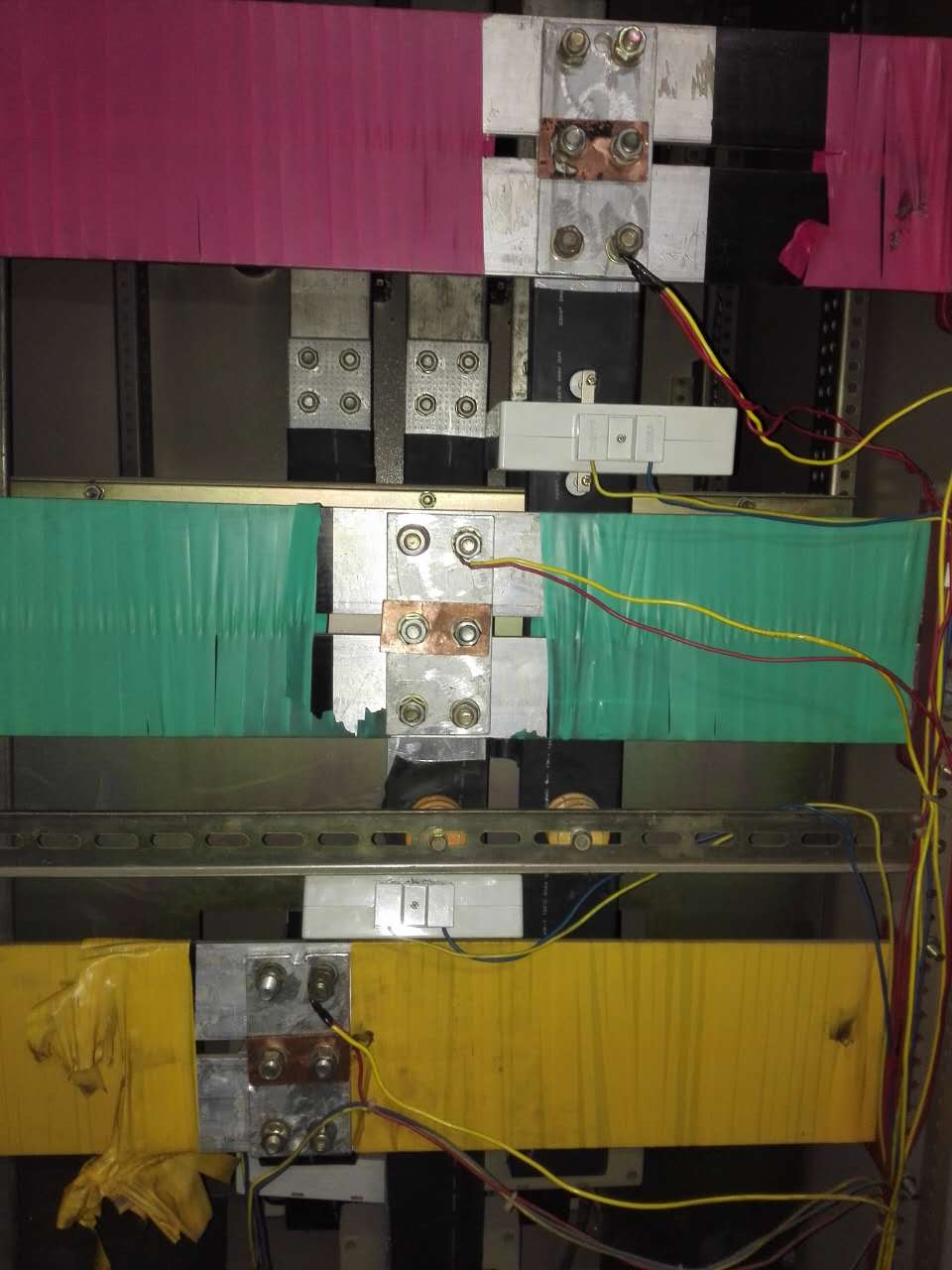

在6月1日的检修中发现,逸夫楼配电室2号变压器总柜母排(铝排)温度过高,达到75摄氏度,存在极大的安全隐患。由于逸夫楼配电室设备较老旧,大量使用铝排,且三相中的每一相都由两条母排(铝排)共同导电,但两条母排间有较大缝隙,靠一较小铜片和螺丝杆链接,导电能力较弱,导致温度过高。


针对这一情况,水电运行巡查部及时向中心领导汇报,并研究制定解决方案:在每相两条母排上钻孔,加装固定连接铝排,加大两条母排间的导电接触面积,来替代原有连接片。逸夫楼2号变压器总柜承担着逸夫博物馆、水文楼、基委楼、保卫处的供电任务,在前期与各单位沟通确认后,水电运行巡查部定于6月8日晚上9点半至6月9日凌晨2点停电施工。在停电施工前,水电运行巡查部根据测量数据提前做好材料、施工用电等准备工作。

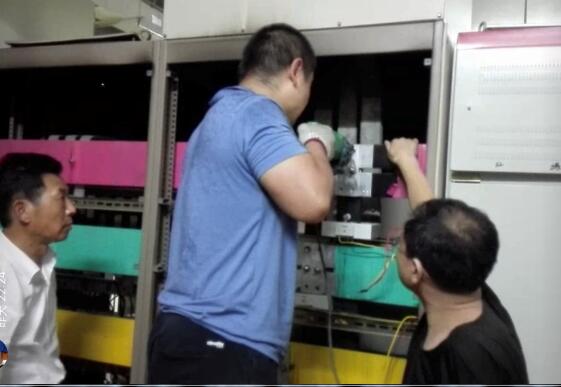

6月8日晚上9点,水电运行巡查部全部检修人员提前进场,布置好施工用电,做好停电前的各项设备检查工作。根据停电程序安排,晚上9点30分,准时对各用户回路进行断电;晚上9点35分准时对总柜进行停电操作;晚上9点40分准时对2号变压器进行停机;晚上9点45分进行停放电验电工作,确保无误后开始施工。



由于前期准备工作充分,经过水电运行巡查部检修人员两个半小时连续紧张施工,比预计时间提前两个小时完成2号变压器总柜母排安全隐患整改施工。在水电运行检修人员中既有老同志、又有年轻同志,为了给师生安全可靠供电,在施工过程中,他们克服夏季蚊虫多、温度高等困难,利用师生休息时间,发扬不怕苦不怕累的后勤精神,争分夺秒进行施工,努力将停电影响控制在最小程度,确保及时恢复上述各单位供电。






(水电与节能管理中心  武文奎)
